彩鋼瓦除銹翻新作業流程及要求

發布時間:2019-05-31 作者:無錫亮劍噴涂工程有限公司 點擊次數:8264

彩鋼瓦生銹是彩鋼瓦屋面常會出現的問題,一般采取的解決方式是對彩鋼瓦進行除銹翻新作業,那具體該如何開展彩鋼瓦除銹翻新工作呢?下面就由無錫亮劍噴涂工程有限公司的工作人員與大家分享彩鋼瓦除銹翻新作業流程及要求。

1、采用人工和機械相結合的方式進行除銹,用角向磨光機、鋼絲刷、鐵砂布等工具將基面灰塵、污垢、毛剌、水漬、油脂和老化的油漆層等附著物清除干凈。

2、金屬面腐蝕生銹的部位,須用角向磨光機或鐵砂布將表面銹層打磨干凈,露出金屬原有本色。

3、表面漆膜完好的部位應清除表面的灰塵、油脂、水漬、污垢等附著物,為了提高基面附著力應用鐵砂布將表面打毛,并用棉紗頭或壓縮空氣將表面粉塵清除干凈。

4、基面除銹標準達合格標準。

5、基面除銹后經甲方驗收合格后方可進行涂層施工。

6、為防止二次污染,在基面處理后立即涂刷底漆。

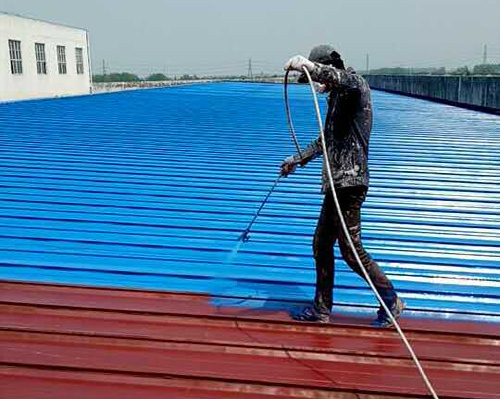

彩鋼瓦除銹翻新作業流程及要求

7、鋼結構涂層施工

7.1 涂層施工前用毛刷或壓縮空氣將表面、陰角、溝槽的粉塵清除干凈。

7.2 按產品規定配比配制涂料,并攪拌均勻,熟化時間控制在30分鐘,在6小時內施工完畢,涂裝間隔不能小于24小時,不大于7天。

7.2 施工溫度在5度-35度,相對濕度≤85%,在有雨、霧、雪和較大灰塵條件下不可施工。

7.4 施工所用工具應清潔干燥,涂料不得混有水分、香蕉水、醇類溶劑、汽油等及其它雜質,涂料現配現用,須在6小時內施工完畢,以防止結膠,造成不必要的損失,提高施工成本。

7.5 確認無漏除、無銹粉的情況下進行涂層施工。

7.6 涂層涂刷應均勻美觀,做到不漏涂、不誤涂、不掛流、無剝落、無損壞、無針孔、無明顯皺折現象。

7.7 前道工序完成后,必須達到產品的實干時間,再進行下道工序的施工。

7.8 涂刷時應保證涂層的厚度、均勻度、底漆采用醇酸磁漆底漆,一遍干膜厚度為50um,面漆采用醇酸磁漆面漆二遍干膜厚度為100um,總厚度不小于150um。

7.9 涂刷時應保持每遍涂層的厚度和涂層的總厚度。

7.10 驗收標準:目測無皺折、掛流、氣泡、露底、針孔等現象或用測厚儀檢測。

以上就是對彩鋼瓦除銹翻新作業流程及要求的介紹了,如果您還想要了解更多關于彩鋼瓦翻新內容,請關注亮劍官網!
